Организация строительства детского сада-ясли на 25 мест
Рефераты >> Строительство >> Организация строительства детского сада-ясли на 25 мест

- коэффициент, учитывающий удельную стоимость технологического

оборудования в общей стоимости строительно-монтажных работ.

4. Сметная стоимость 1м2 общей площади :

5. Планируемая трудоёмкость строительства объекта:

,

где qi – расчётная трудоёмкость i-той работы на j-том участке;

n – количество работ;

m – количество участков.

6. Удельная планируемая трудоёмкость 1м2 общей площади :

6. Нормативная продолжительность строительства объекта,

7. Планируемая продолжительность строительства объекта:

8. Экономический эффект от сокращения условно-постоянной части наклад ных расходов:

,

где Н – накладные расходы, Н = 20% от ;

ТН, ТПЛ – нормативная и планируемая продолжительность строительства, года.

Эн=0,6*31590 (1-77/110)=5686,2 руб.

9. Коэффициент неравномерности движения рабочих кадров определяется:

где δ1- коэффициент неравномерности движения рабочих кадров;

Rср- среднее количество рабочих

где Qобщ - общая трудоёмкость работ, определяемая по ведомости объёмов работ, чел.-дн;

Тобщ – общий срок строительства, дн;

Rmax – максимальное количество движения рабочих по объекту

2. ПРОЕКТИРОВАНИЕ ОБЪЕКТНОГО СТРОЙГЕНПЛАНА

2.1 Проектирование расположения стреловых кранов

При возведении подземной части кран располагают либо на бровке, либо внутри выемки. В обоих случаях целью расположения является определение условий минимального вылета стрелы. При расположении крана на бровке (рис. 1), расстояние от основания рамки до ближайшей опоры крана (колес, гусениц, выносных опор) по горизонтали (а) зависит от глубины выемки (h) и типа грунта.

Принимаем автомобильный кран КС-6471-А, с максимальным вылетом стрелы 18м и минимальным 6м, с максимальной грузоподъемностью 10т и минимальной 40т.

Підпис:

Рис 2. Схемы привязки стреловых кранов при возведении подземной части объекта:

а – при расположении крана на бровке выемки;

б – при расположении крана на дне выемки.

Привязка стреловых кранов при возведении надземной части здания основывается на выборе оптимального вылета стрелы. Базовым размером является расстояние от ближайшей точки монтируемого элемента до стрелы крана, которое не должно быть больше 1м (рис. 3).

4

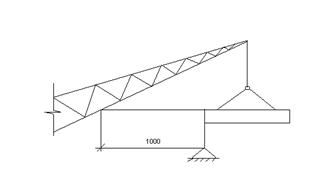

Рис 3. Базовое расстояние привязки стрелового крана при возведении надземной части объекта.

2.2 Определение зон влияния стреловых кранов

Для стреловых кранов зоны влияния определяют так же, как и для башенного крана, но показывают по отдельным стоянкам (рис. 4; 5)

В случае, если кран оборудован устройством, удерживающим стрелу от падения, граница опасной зоны работы крана определяется:

lоп = lpmax + 0,5 lгр + lбез

lоп 18 + 1,5 +9=28,5м

где lоп –граница опасной зоны;

lpmax – максимальный рабочий вылет стрелы;

lбез – дополнительное расстояние для безопасной работы.

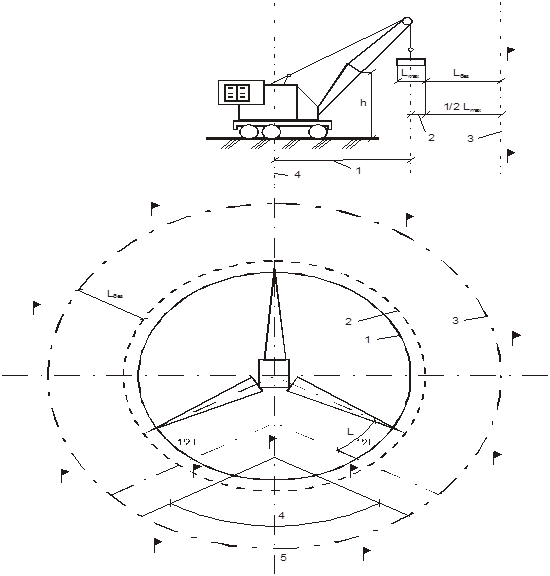

Рис.4. Определение зон влияния стреловых кранов, оборудованных устройством, удерживающим стрелу от падения:

1 - граница зоны обслуживания; 2 - граница зоны перемещения; 3 - граница опасной зоны; 4 - угол ограничения по паспорту крана; 5 - ось вращения крана.

В противном случае граница опасной зоны (lоп) определяется по формуле:

lоп = Rпов + 5,

где Rпов – радиус поворотной части крана (опред. по метод. пособ. прил. 4).

12

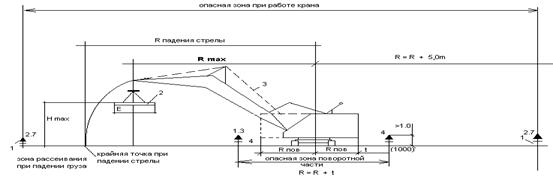

Рис 6. Схема назначения и расчета зон стрелового крана, не оборудованного устройством, удерживающим стрелу от падения:

1– знак по технике безопасности на границе опасной зоны с обозначением его номера по ГОСТу; 2 – груз; 3 – ось проходки крана; 4 – переставное ограждение зоны.

2.3 Проектирование временных административно-бытовых зданий

Проектирование ведется в следующей последовательности:

- определение расчетного количества работающих,

- определение площади, типов и размеров временных зданий,

- размещение временных зданий на строительной площадке.

Определение расчетного количества работающих.

Расчетное количество рабочих основного и вспомогательного производства определяем по графику движения рабочих кадров по объекту (максимальное значение).

Количество ИТР определяется по формуле:

- количество инженерно-технического персонала

Количество служащих составляет:

Количество младшего обслуживающего персонала составит:

Количество работающих на строительной площадке в сутки составит:

Количество рабочих в 1ую и 2ую смену соответственно составит:

Определение площади, типов и размеров временных зданий.

,

где - норма площади на 1 чел.

- количество работающих, пользующихся данным помещением.

Производим расчет количества работающих, пользующихся различными видами временных зданий:

для конторских помещений – в 1ую смену,
