Строительство резервуарного парка нефтеперерабатывающего завода
Рефераты >> Строительство >> Строительство резервуарного парка нефтеперерабатывающего завода

ИГЭ № 4 Песок, светло-коричневый, светло-желтый, пылеватый, маловлажный; мощностью от 0.0 до 3.2 м;

ИГЭ № 5 Песок, светло-коричневый, пылеватый, влажный, с маломощными линзами пластичной супеси; мощностью от 0.0 до 0.8 м;

ИГЭ № 6 Суглинок, светло-коричневый, коричневый, твердый, плотный, песчанистый, с маломощными линзами пылеватого, маловлажного песка; мощностью от 2.2 до 6.7 м;

Грунтовые воды не обнаружены.

1.2 Основные решения по организации производства работ

1.2.1 Общие положения

Работы по строительству должна осуществлять специализированная подрядная организация, имеющая опыт выполнения подобных работ и лицензию Ростехнадзора России на право выполнения этих работ, а также для монтажа систем пожаротушения, соответствующую лицензию.

К руководству работ допускаются инженерно-технические работники, прошедшие аттестацию на знание «Правил устройства вертикальных цилиндрических стальных резервуара для нефти и нефтепродуктов» [1] в соответствии с положением о порядке подготовки и аттестации работников организаций, эксплуатирующих опасные производственные объекты, подконтрольные Ростехнадзору «России».

Руководство сварочными работами и работами по контролю качества сварных соединений должно возлагаться на специалистов, имеющих специальное образование и прошедших аттестацию на знание «Правил устройства вертикальных цилиндрических стальных резервуара для нефти и нефтепродуктов» [1] и «Правил аттестации сварщиков и специалистов сварочного производства», утвержденных Ростехнадзором России.

К сварочным работам допускаются сварщики, аттестованные в соответствии с действующими «Правилами аттестации сварщиков и специалистов сварочного производства»[2].

Технология производства работ определяется проектом производства работ. Проект производства работ утверждается Заказчиком и согласовывается заинтересованными организациями в соответствии со [3] «Строительные нормы и правила. Организация строительного производства».

Для обеспечения безопасности и качества работы рекомендуется выполнение следующих мероприятий:

-выполнение работ специализированными бригадами (звеньями);

-преимущественное использование элементов конструкций резервуара, трубных узлов заводского и базового изготовления;

-использование машин и механизмов с наименьшим удельным давлением ходовой части на грунт;

-применение инвентарных временных вспомогательных сборочных приспособлений минимальным использованием сварки при их установке;

использование сварочных выпрямителей, электрифицированного монтажного оборудования;

-применение безогневых способов резки труб на местах подключения к существующим трубопроводам.

СМР должны производиться в строгом соответствии с требованиями рабочего проекта, проекта производства работ, правила устройства вертикальных цилиндрических стальных резервуара для нефти и нефтепродуктов [1], нормативно-технической документации.

В процессе подготовки к производству работ выполняются следующие мероприятия:

-организация связи между подрядчиком и ЗАО «Антипинский НПЗ» на время проведения строительно-монтажных работ;

-комплектация оборудованием и материалами согласно рабочего проекта и проекта производства работ;

-организация устройства временных бытовых и производственных помещений (мест для переодевания и кратковременного внутрисменного отдыха рабочих, хранения оборудования, материалов и инструмента), питания персонала;

-перебазировка машин и механизмов;

-обеспечение персонала оснасткой, инструментом, вспомогательными материалами, согласно проекта производства работ;

-сварщики и специалисты должны быть аттестованы до начала производства работ;

-организация обеспечения объекта электроэнергией, водой;

-обеспечение зоны производства работ средствами пожаротушения;

поставка инвентарных металлических лесов и подмостей;

-устройство освещения зоны производства работ и внутренней поверхности резервуара.

До начала монтажа выполнить следующие работы:

-произвести устройство не менее двух временных въездов на монтажную площадку;

-подготовить площадки вокруг основания резервуара для работы кранов и других механизмов в соответствии с требованиями по монтажу конструкций резервуара;

-грунтовые площадки в местах работы крана при подъеме листового металла и других конструкций резервуара должны быть уплотнены до состояния, соответствующего требованиям технических характеристик применяемых кранов;

-обеспечить отвод поверхностных ливневых вод из зоны монтажной площадки;

-оградить и обозначить зону монтажа предупредительными знаками согласно «Ограждения инвентарные строительных площадок и участков производства строительно-монтажных работ» [4];

-принять основание резервуара после их строительства.

Перед началом монтажа уточнить расположение подземных коммуникаций, при необходимости уложить над ними дорожные плиты по слою из песчано-гравийной смеси в местах движения транспорта и по осям движения монтажных кранов.

Для монтажа конструкций резервуара приняты автомобильный кран КС3579, МКГ -25 и KATO NK750.

Приобъектный склад резервуарных и других конструкций располагают на спланированной площадке, где погрузо-разгрузочные работы выполняет кран КС3579. Грузовысотные характеристики крана кс 3579 можно посмотреть на Рис. 1.1. На площадке складирования конструкций выполняется также подготовка отдельных элементов конструкций к монтажу.

45510

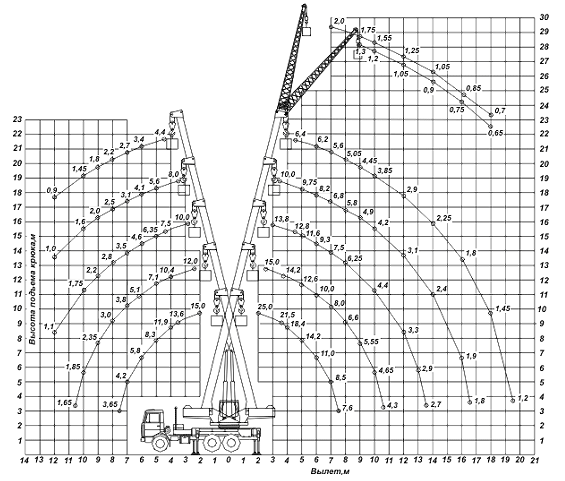

Рис. 1.1 Грузовысотные характеристики крана кс 3579

Все работы по монтажу конструкций необходимо выполнять в строгом соответствии с рабочим проектом и проектом производства работ при соблюдении требований по монтажу [1], [5] и безопасности [6] и [7].

Бытовое и медицинское обслуживание работающих людей предусматривается в существующем административно-бытовом корпусе и в вновь проектируемом лабораторном корпусе № 2.

Состав бытовых помещений принят на основании численности работающих (общей и в максимальную смену) и в соответствии с требованиями норм [8].

Питание работающих предусматривается в столовой, расположенной в существующем административно-бытовом корпусе.

Для медицинского обслуживания в административно-бытовом корпусе предусматривается медпункт.

1.2.2 Работа на действующем предприятии

При проведении работ в охранной зоне действующих коммуникаций необходимо соблюдать требования безопасности, изложенные в следующих документах:

- Правила охраны магистральных трубопроводов;

- Правила охраны электрических сетей напряжением до 1000 вольт;

- Правила охраны электрических сетей напряжением свыше 1000 вольт;

- Правила охраны линий и сооружений связи Российской Федерации;

- Инструкция по производству строительных работ в охранных зонах магистральных трубопроводов Министерства нефтяной промышленности [9].

Перед началом работ необходимо получить письменное разрешение эксплуатирующей организации ЗАО «Антипинский НПЗ» на производство работ в охранной зоне действующих коммуникаций. Производство работ без разрешения или по разрешению, срок действия которого истек, запрещается.
